软件工程领域的“三主线”和中小型团队组织方式
一、问题分析
1. 问题说明
结合中小型信息化团队的项目实践,项目执行过程主要存在以下几个突出问题:
- 职责不清:团队成员的角色定位不明确,经常出现“这件事谁负责”的困惑 。
- 团队内耗:由于分工不清、沟通不畅,团队内部容易产生摩擦和对立。在需求复杂、节奏紧张的项目中,任何一个环节失控都可能引发延期、质量下降,甚至团队内部矛盾加剧。有时成员各自为政、互相指责,花费精力在内耗而非合作上,破坏了团队士气。
- 需求失控:需求频繁变化,缺乏基线和变更管控,项目计划往往“不靠谱”,进度如同踩着西瓜皮——滑到哪里算哪里。质量也难以保证,不得不靠不断返工弥补,结果表现为延期交付与质量缺陷。
- 协作低效:信息在团队内传递不及时,部门间协作不畅,常常各自为战,配合生硬。沟通渠道混乱导致重要信息淹没或遗失,传达到相关人员时已滞后 。甚至传递过程中信息失真,造成决策失误和重复劳动。这些都严重拖慢了项目推进。

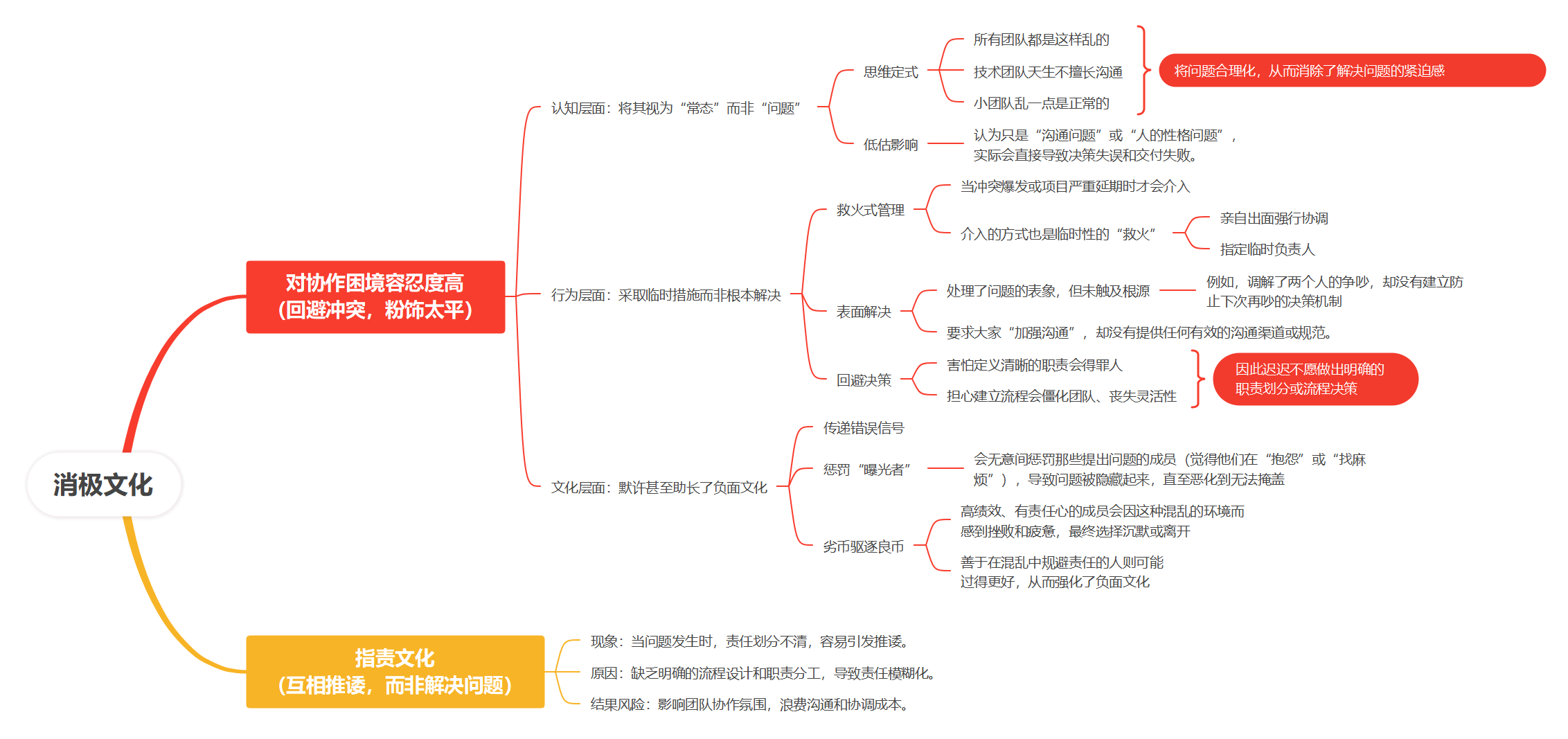

这些问题是中小型团队的普遍困境,再不加以改进,将长期带来交付风险、客户不满和团队士气下滑。
2. 根因分析

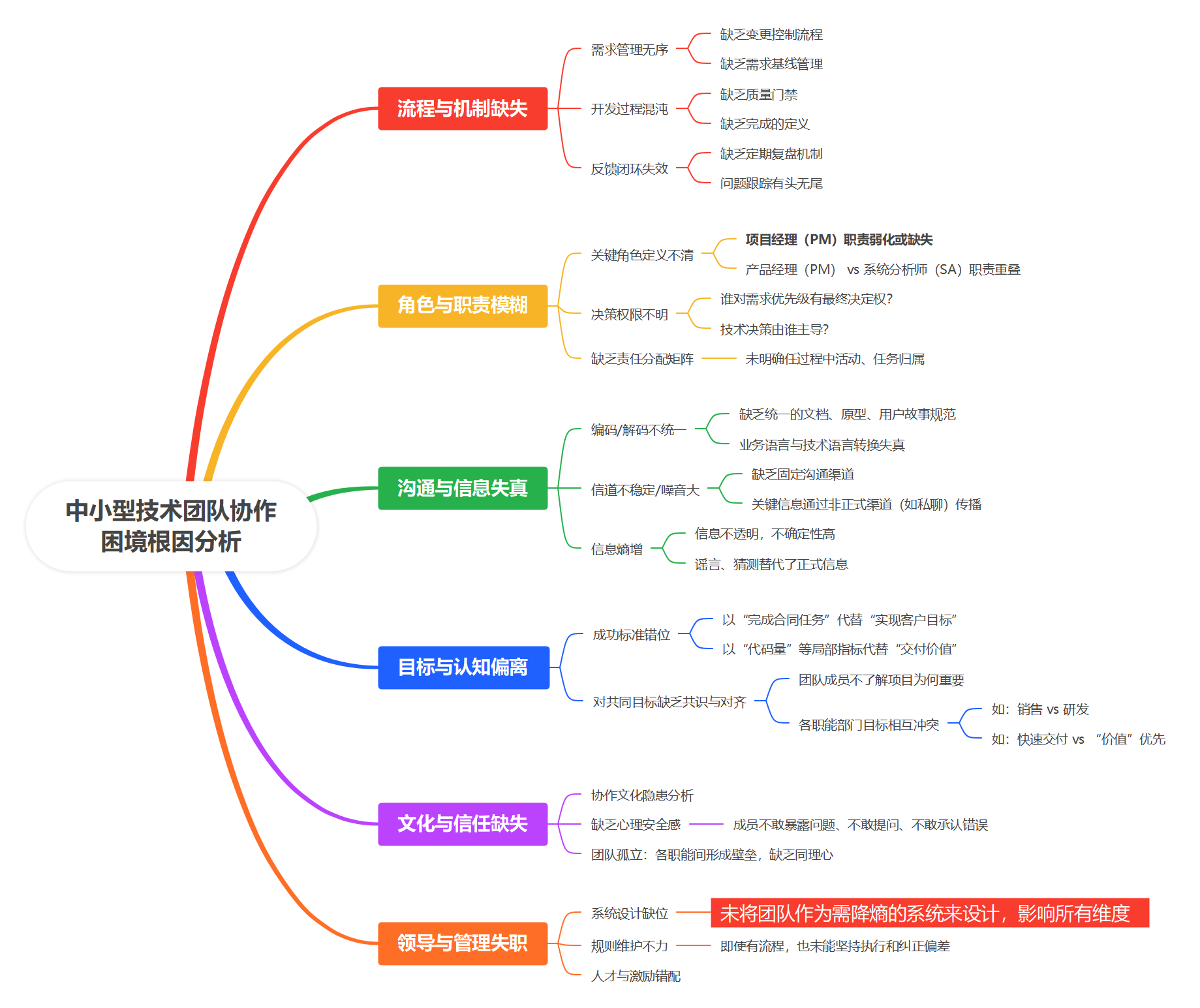

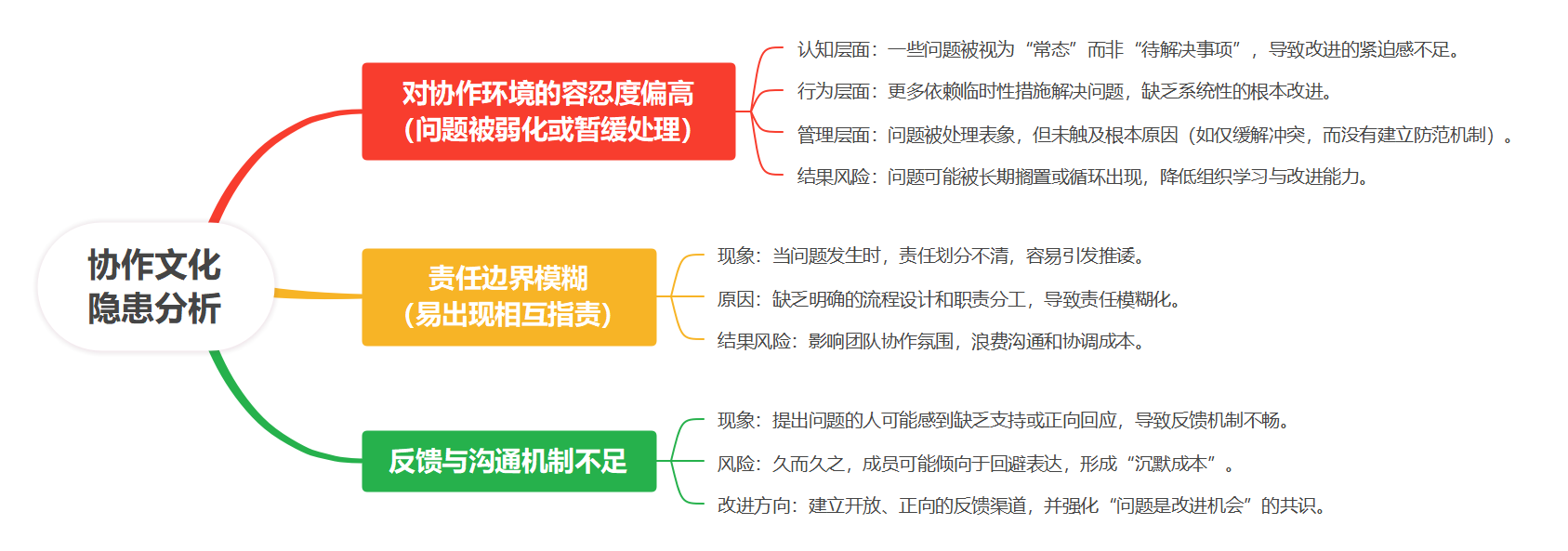

从信息论视角看:信息即减少不确定性。而项目组织的本质,就是通过沟通与协作来减少不确定性,从而保障交付效率和质量。当前问题的根源在于:

二、项目类型与协作重点
2.1 产品 - 项目
针对不同具体业务场景和语境环境中提到的“项目”和“产品”可能存在定义的不一致,先对这两个概念进行明确。 在价值层面,项目和产品的区别在于:
- 项目是临时的,有明确的开始和结束时间,是战术执行,满足短期目标,快速交付(合同/范围/验收)。
- 产品是长期的,没有明确的开始和结束时间,是战略资产,沉淀长期价值。

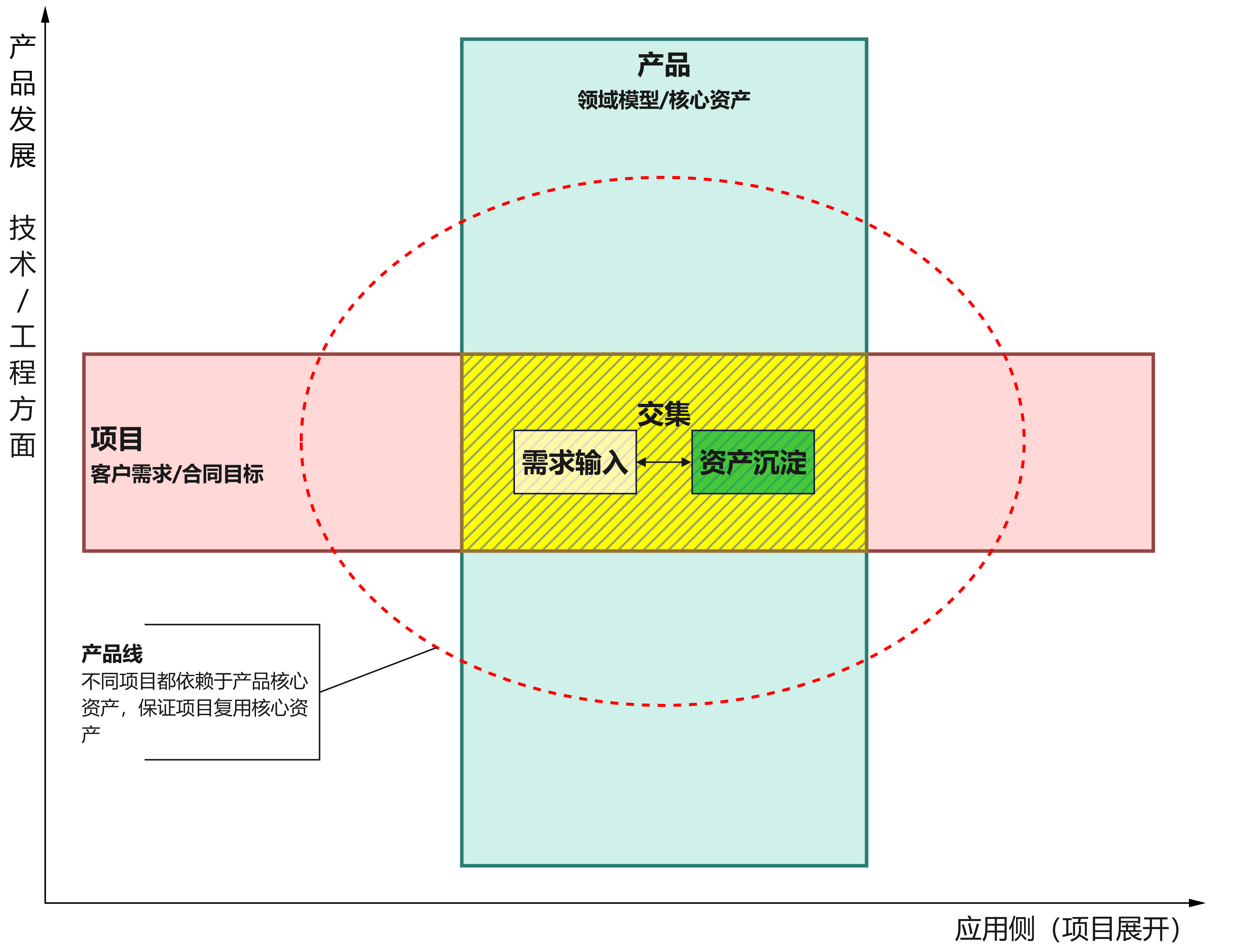

如上图所示:
- 产品 是战略资产,沉淀长期价值;
- 项目 是战术执行,满足短期目标;
- 交集 通过“需求回流导向产品线演进”,把两者打通,避免团队陷入“只交付不积累”。
产品线是同一领域内的一组产品,共享核心资产(共性功能、技术组件、领域模型),但可针对不同客户/市场配置差异(可变点)。项目是产品的实现路径,产品是项目的目标。项目交付不等于做一个“独立的定制系统”,而是通过复用产品线的核心资产 + 选择可变点 来交付。项目的产出如果被证明有普适性,应当回流到产品线,成为新的核心资产。
在具体做法上,可以借鉴行业内常见的需求池双轨制,即建立产品需求池和项目需求池。产品经理 + 项目经理 + 架构师/分析师等组成小型需求变更控制委员会(CCB),每次需求新增需要判断:
- 产品需求池: 新需求是否沉淀为产品?
- 项目需求池: 新需求是否为项目定制?
2.2 项目类型和协作重点

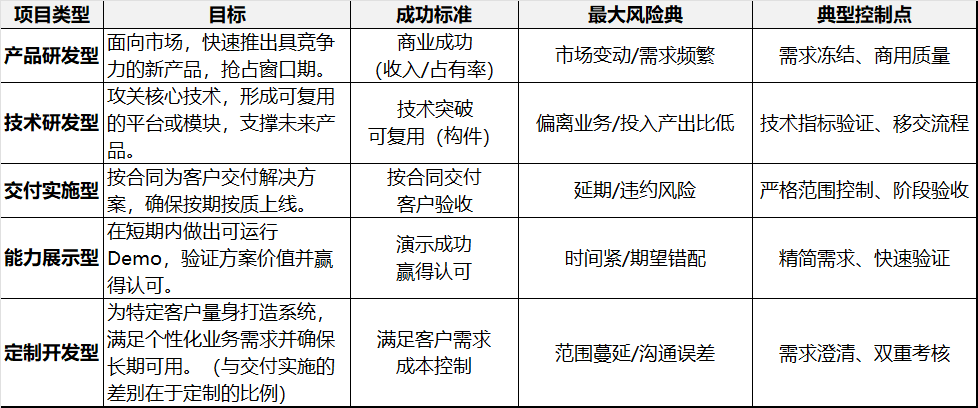

进一步分析具体问题,需要对项目进行分类。按目标和性质可分为五个大类:定制开发型(完全)、产品研发型、技术研发型、交付实施型和能力展示型。

在许多中小团队的实践中,即便在依托现有产品的项目中,也常因客户的差异化需求或对信息化的理解程度不同,而在落地阶段产生较多定制化内容。这种模式在一定程度上压缩了利润空间,降低了长期投入产品迭代和业务演进的可能性。
定制项目的核心目标是合同履约和客户满意度,交付成果往往是一次性功能,难以直接沉淀为产品资产。因此,不能依赖项目经理或实施团队来承担长期价值积累的责任。要改变这种局面,通常需要明确的产品定义与项目—产品关系,并借助产品线管理方法(如需求池双轨制、需求分类、双重考核等)加以改进,让产品团队负责价值积累。
关键做法包括:
- 需求分类:在需求和架构评审阶段,由产品经理介入,区分通用功能和定制功能。前者进入产品池,后者限定在交付范围,避免侵入主干产品。
- 双重考核:项目团队考核交付的及时性与质量,保障客户满意;产品线考核从项目中提炼出的可复用资产和行业需求。这样避免“只顾交付,产品停滞”。
项目团队对合同和交付负责,产品团队对长期价值负责。 两者结合,才能实现“以项目养产品,以产品降定制成本”的良性循环,摆脱中小信息化团队的“定制泥潭”。
三、角色职责与多帽子策略
3.1 角色边界
不同类型的项目适用不同的工程方法,不同的工程方法中,需要建立清晰的角色-职责矩阵,以明确各角色在各项目阶段的主导任务和“高光时刻”。下面列出信息化团队中常见的核心角色,并概述他们在不同项目类型和活动流中的职责定位:

核心角色包括:产品经理(Product Manager, PM)、系统分析师(System Analyst, SA)、架构师/技术负责人(Arch)、技术经理(Technical Manager)和项目经理(Project Manager, PjM)。技术经理通常是带领开发团队的负责人,与架构师角色重叠或互补;产品经理和项目经理在人员精简时也可能由一人兼任。
3.1.1 具体职责和协作边界
(1) 产品经理(PM)
产品经理在需求侧扮演领导者,在实现侧则更多起到支持作用。 主要负责市场和用户研究,制定愿景与路线图;整理需求、排定优先级并组织评审;协调市场和运营,保障上线配套。实现过程中,产品经理关注进度但不介入技术细节,重点在于控制范围和管理变更。
与系统分析师的关系方面: 产品经理偏重需求的价值判断和优先级决策(外向型,更多与客户和市场互动),确保团队“做正确的事”;系统分析师则偏重需求的可行性和细节落实(内向型,在现有业务框架下评估如何实现),确保团队“把事做正确” 。
(2) 系统分析师(SA)
系统分析师负责把需求从业务概念落到技术实现。 核心工作包括:组织业务访谈和资料收集,梳理业务流程与用例;编写需求规格说明(BRD/PRD/SRS);设计系统方案(功能模块、数据模型、接口定义等);主持需求评审并建立需求基线;在开发过程中答疑协调,并参与验收测试。
与产品经理的边界如前所述: 产品经理偏业务价值判断,而系统分析师专注 技术可行性与细节落实,两者应通过明确定义的流程接口衔接:例如,PM负责业务调研并拍板优先级,SA主笔需求方案并组织评审,最终文档由双方共同审定。这样既能避免职责重叠或遗漏,又能发挥 PM 的业务敏锐度和 SA 的系统把控力,实现互补而非重复 。
(3) 项目经理(PjM)
项目经理: 是项目交付的总协负责人,负责范围、进度、成本之间的平衡。主要职责包括:制定项目章程和总体计划,细化里程碑与任务分工;组织启动会及阶段评审;监控进度与人员负荷;识别与管理风险;控制预算和资源;协调干系人沟通(客户、管理层、团队);执行变更管理;完成项目收尾(验收、总结)。
与产品经理的边界: 在产品型项目中,两者需搭档协作,产品经理确保“做正确的事”(需求与优先级),项目经理确保“正确地做事”(按时按质交付)。产品经理不应绕过项目经理直接向开发提变更,项目经理也不能单方面调整范围而不与产品经理协商。
与技术负责人的边界: 技术方案和具体决策由架构师或技术经理负责,项目经理不干预技术细节,而是提供支持与资源协调,帮助扫清障碍。当进度与质量冲突时,项目经理负责平衡,例如通过调整范围或增加资源应对。
与客户和高层的接口: 项目经理通常是对外第一负责人,负责定期汇报项目状态、提交变更决策,并作为客户与高层沟通的主要信息窗口。
(4) 架构师/技术负责人(Arch/Tech Lead)
架构师/技术负责人负责系统的顶层设计与关键技术决策。
主要职责包括:理解并消化需求(与PM/SA合作明确关键场景和非功能需求);制定总体架构方案,进行技术选型与原型验证;输出架构文档和技术规范;指导开发团队的详细设计与实现;解决重大技术难题与瓶颈;审核核心代码和设计,保证质量与架构一致性;在测试阶段协助排查疑难缺陷并提供修复方案;参与性能优化与系统调优;支持上线部署、运维策略和故障排查。
与开发工程师的边界: 架构师提供框架与规范,开发工程师基于此实现功能。核心模块通常由架构师亲自上手或严格审核,以确保方向正确。
与产品经理/SA的边界: 架构设计依赖需求输入,架构师需与PM/SA紧密沟通,既获取准确需求理解,也反馈技术方案对需求的约束或代价。在需求评审阶段,架构师通常提供技术可行性意见。
与项目经理的边界: 架构师需评估并报告技术方案对进度和成本的影响(如需采购第三方组件或额外研发时间),帮助项目经理优化计划并提前识别技术风险。
(5) 技术经理
技术经理的主要职责包括:制定开发计划与迭代安排;指导和培养开发工程师;把控代码质量(推动代码评审、测试覆盖率等);改进开发流程与工具链;协调解决开发过程中的问题;在跨团队合作中代表开发团队对接测试、运维等职能,协调发布计划。若团队没有单独的架构师,技术经理还需承担部分架构设计和技术选型;若有架构师,则技术经理更多聚焦工程与团队管理(进度跟踪、人员调度、技术难题攻关),并配合架构师落实技术方案。。
与项目经理的边界: 技术经理需提供准确的开发进度与工时评估,及时反馈风险或延误原因,帮助项目经理协调资源或调整计划。
与产品经理/SA的边界: 技术经理负责确保开发团队充分理解需求,可通过需求评审、开踢会等方式组织沟通,澄清疑问,减少误解。开发过程中若有需求变更,技术经理需评估技术影响,并告知项目经理或产品经理以便决策。

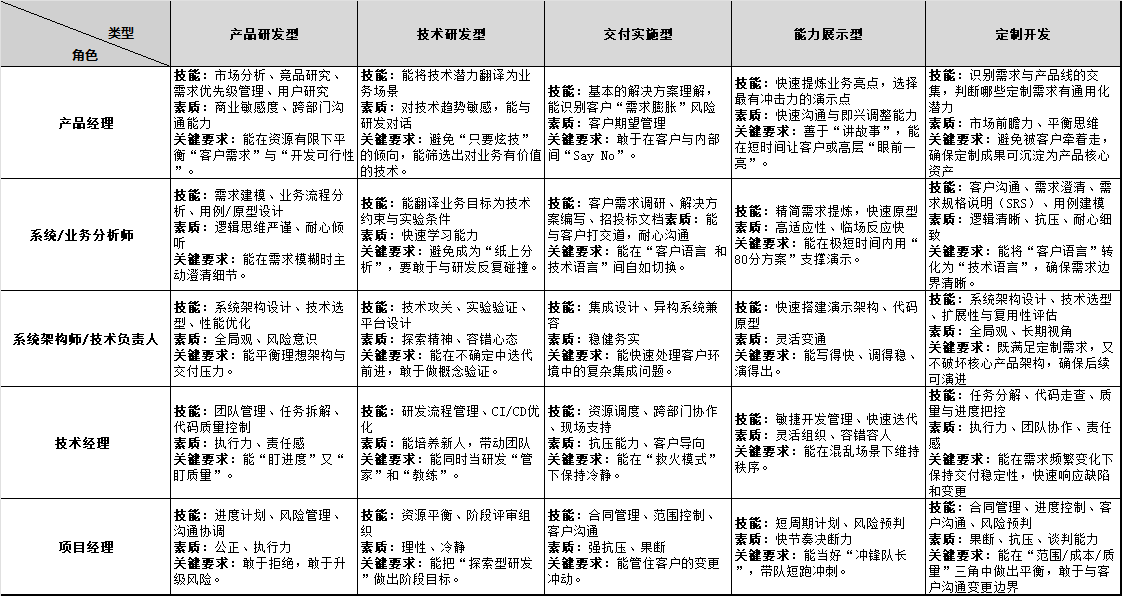

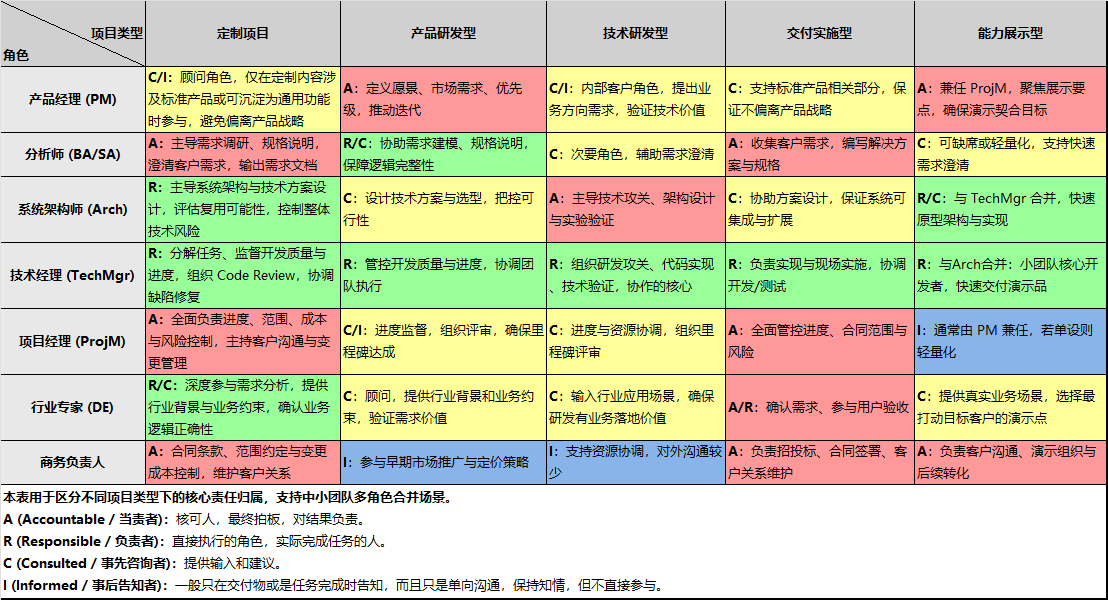

3.1.2 核心角色能力要求矩阵

如上图的能力要求矩的示例所示,从技能、素质、关键要求三个维度总结了不同角色在五类项目中的重点关注点。

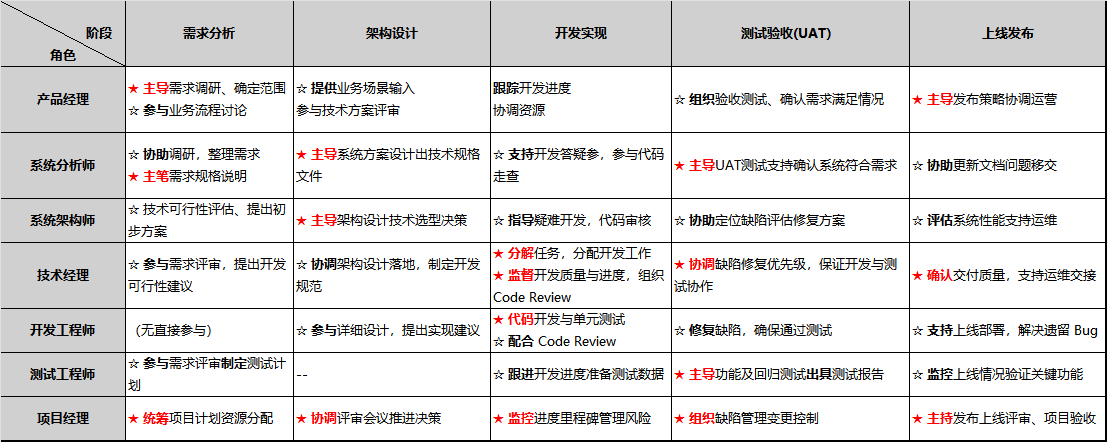

3.2 角色-阶段职责矩阵

- 产品经理: 在需求阶段投入最高,负责牵头需求调研、价值判断和优先级决策。
- 系统分析师: 同样在需求阶段发挥主导作用,负责需求细化和规格定义。
- 架构师/技术负责人: 在开发阶段挑大梁,制定技术方案并指导实现。
- 开发工程师: 在开发阶段负荷最大,是功能实现的主力。
- 测试工程师: 在测试与验收阶段成为核心,保障质量与交付。
- 项目经理: 贯穿全程,每个关键节点都在协调资源、平衡进度和风险。

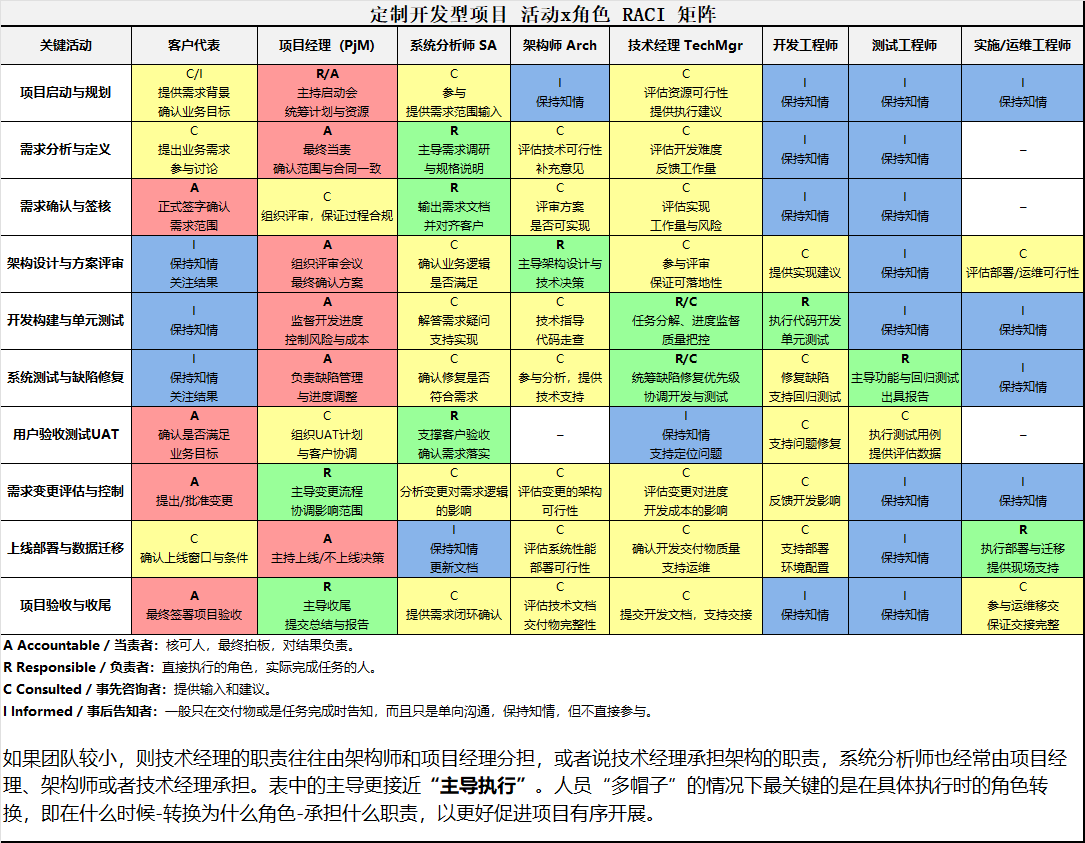

3.3 定制项目角色职责矩阵

对于存在大量定制项目的现状,如何处理好定制项目的角色-职责是改善当前工作的一个要点,各个活动阶段可以具体参考下表:

3.4 “多帽子”合并策略
实际工作过程中,经常需要一人身兼多职(例如项目经理兼任产品或开发经理)。即便如此,也应在思想上区分不同角色职责,明确何时以哪个“帽子”行事,以防止决策混乱。以下是几类典型策略:
(1) 产品经理: 产品经理常兼任业务分析或项目管理职能。缺少业务分析师时,要亲自完成业务调研和需求分析;缺少项目经理时,也可能负责计划跟进和进度管理。但要注意角色思维切换:主持需求讨论时以“产品负责人”视角聚焦价值,执行过程中则以“项目推进者”视角关注进度和风险。实践中建议始终保留产品经理角色(即便由他人兼任),因为产品视角——以用户和业务价值为中心——在任何项目中都不可或缺。乃是技术导向型项目,也需要有人从业务角度检验方向是否有价值。
(2) 分析师: 没有专职业务分析师,通常由产品经理或系统分析师兼任,甚至两者合并为“产品分析师”。承担者既要懂业务,也要懂技术,并能灵活切换思维:既不能沉迷技术细节而忽视业务目标,也不能只停留在需求表面而忽略实现复杂度。这种合并需要能力全面的人担纲,同时辅以评审机制弥补单人视角的不足,例如邀请开发负责人和用户代表参与评审,确保需求既有价值又能落地。
(3) 项目经理: 项目经理常由其他角色兼任,例如产品经理既定战略又亲自推动执行,或技术经理既管方案又管进度。在这种情况下,必须具备“角色切换”意识:何时以项目管理者身份关注进度、风险和资源,何时以专业角色身份关注需求或技术。关键是保持职责边界清晰,避免一人多职导致决策混乱。比如,兼任项目经理和开发经理的人,在需求讨论时要以项目经理身份把控范围,在代码设计时则以开发负责人身份保证方案合理。
(3) 架构师/技术负责人: 往往身兼数职:既做架构,又担任技术经理,有时还要兼顾项目或产品的部分职责。例如,他们既要制定架构,又要管理迭代,甚至直接与客户沟通需求。此时需要明确角色边界:什么时候坚持架构原则(如质量、安全底线),什么时候为进度做妥协。如果兼任项目经理,要避免因赶工跳过评审和验证,应像两个角色“对话”一样平衡技术理想与交付现实。若兼任开发工程师,则要合理分配时间,在编码之外保持架构思考和全局把控。团队可通过定期技术评审支持“多帽”架构师,引入外部视角,减少遗漏和偏差。
(4) 技术经理: 多由最资深开发兼任,几乎必然同时承担架构职责,有时还要兼顾项目管理。要在多重身份中保持有序,可采取几种方法:
- 划分时间块:比如每天固定一段时间处理管理事务(进度、开会),剩余时间专注技术工作,防止互相干扰;
- 授权与培养:将部分日常管理任务分配给其他高级工程师或小组长,让自己不必事无巨细都管;
- 透明沟通:让团队成员清楚其既是同事也是领导,建立协作与汇报并行的信任关系。
- 借助工具:借助项目管理和代码质量工具自动化追踪(如ESlint、Pyright等静态分析工具),减少人工管理负担。
在团队资源有限的情况下,角色合并不可避免,通过角色职责边界定义和约束,可以防止 ”一人多职“ 演变为决策混乱。
中小型团队角色合并示例

四、三主线协作流程
4.1 三主线活动流
传统的线性瀑布式流程将需求、设计、开发、测试、运维串成单一链条,前一阶段的输出作为后一阶段的输入,往往导致阶段割裂、反馈迟滞。在实际项目中,需求和设计经常动态变化,很难完全按线性方式推进,一旦出现变更就变得异常困难,不仅不符合现实,还容易引发团队内部矛盾。

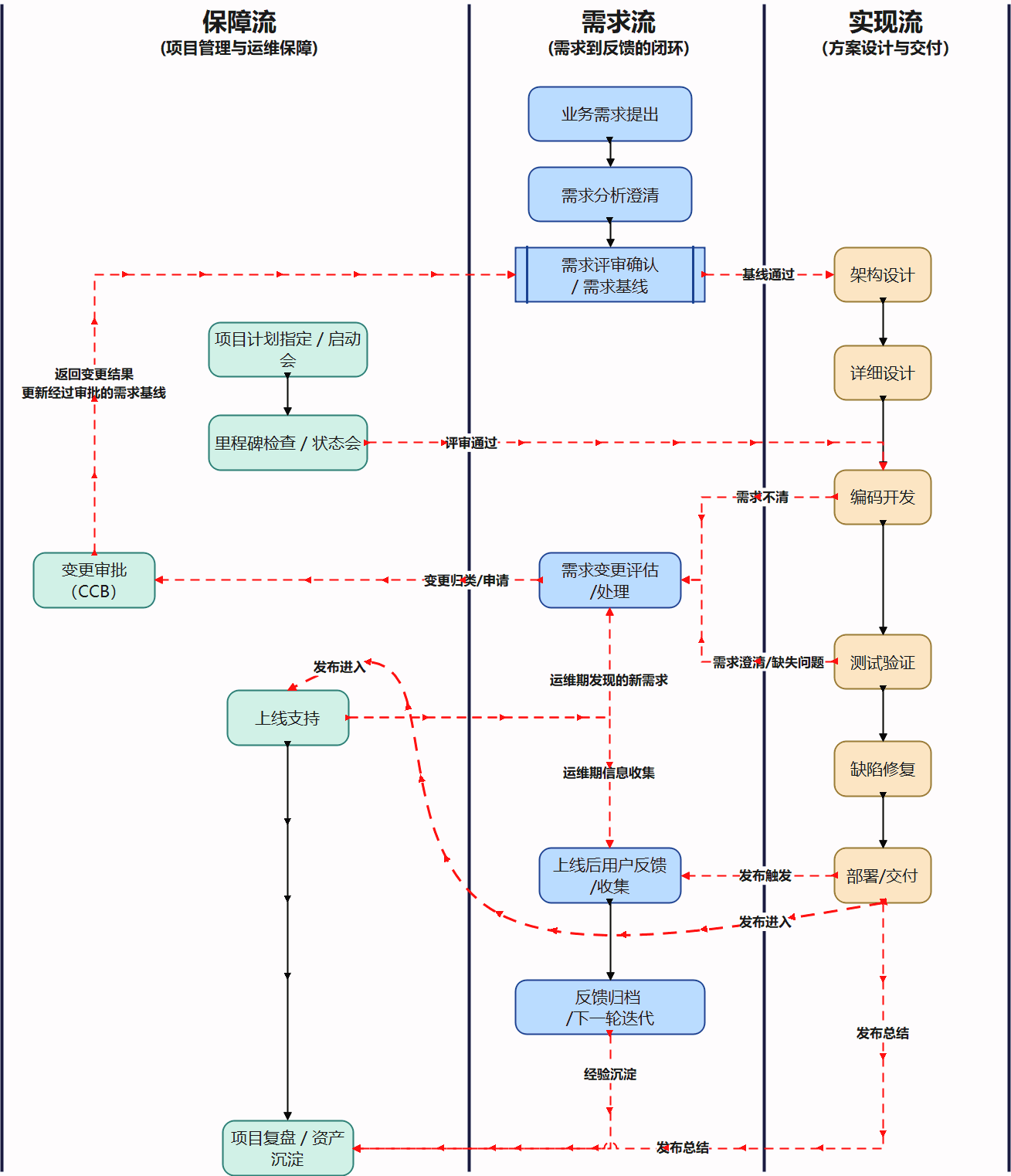

结合软件工程基础理论和开发经验,可以将具体的过程活动归类划分为“三主线活动流”:需求流、实现流、保障流,分别关注需求管理、交付实施和项目保障三个维度。这三条主线并非简单顺序关系,而是贯穿项目始终,如下图:

- 需求流: 聚焦需求发现、澄清、变更、确认。
- 实现流: 聚焦设计、开发、交付。
- 保障流: 聚焦质量、风险、成本、流程控制。
三主线不是新的流程模型,而是一种协作组织框架,帮助团队厘清协作关系和流程。在具体实践中,既可以套用在瀑布流程,也能适配敏捷迭代,只是循环节奏不同。例如在敏捷场景下,三条主线仍然存在,只是运行周期更短更快。
以下以产品研发项目为例,展示三主线的具体运行流程:
- 需求流: 在启动阶段由产品经理和系统分析师主导需求调研 -> 需求评审 -> 需求确认;
- 保障流: 项目经理几乎同时组织项目启动会并制定计划;持续进行里程碑检查,如架构评审通过后才能进入编码;
- 实现流: 在需求评审完成后由架构师与开发团队接手,进入架构设计 -> 编码、构建 -> 测试验证;
- 变更管理: 开发中如有需求变更,需求流评估影响,保障流的变更审批后(形成新的基线),再交由实现流执行;
- 上线与收尾: 临近发布时,保障流牵头上线评审 ,需求流收集业务反馈,实现流执行部署。发布后,需求流进入用户反馈收集,保障流完成复盘,总结经验。
由此,需求流确保需求闭环,实现流确保交付产出,保障流确保过程受控,三者形成互补支撑。
再例如,在能力展示型项目中,需求流非常短平快,聚焦于概念确认与最终反馈;实现流高速迭代,不需要严格遵守特定的步骤和文档,需要根据展示的时间节点和目标进行快速的调整;保障流则重点在每日跟踪和演示准备,确保展示的质量和效果。反之,在大型产品型项目中,需求流可能贯穿整个周期,不断吸收新反馈;保障流则通过多个强制评审点来严格把控质量。
4.2 需求管理冲突与闭环机制
在三主线模型中,需求管理贯穿项目始终,也是各角色互动最频繁的领域,因此最容易出现冲突与协调问题。

- 产品经理 - 系统分析师: 职责边界不清时,容易出现扯皮:要么双方都介入同一事项相互掣肘,要么互相以为对方会做导致遗漏,结果是需求规格不完整或决策效率低下。
- 产品经理 - 项目经理: 产品经理希望追加或修改需求提升价值,项目经理则关注交付和成本,对频繁变更保持警惕。冲突点在于范围变更和进度压力,如果需求不断膨胀,会导致延期或超支。
- 产品经理 - 架构师/开发团队: 产品侧追求功能丰富,技术侧强调可行性与风险控制。当业务需求超出现实技术能力时,容易演变为对立:产品觉得技术“不够创新”,技术觉得产品“不切实际”。例如临时追加高难度功能,若架构师基于稳定性反对,可能上升到管理层冲突。
- 系统分析师 - 开发团队: 常见于需求规格理解偏差。文档含糊或未更新,导致开发各自理解不同,功能实现不符预期,甚至互相指责,造成返工。
- 项目经理 - 开发团队: 典型矛盾是 “进度 - 质量” 项目经理要求赶工以避免延期,开发团队担心牺牲质量留下缺陷。若平衡不好,要么延期,要么交付低质产品,均属严重风险。
- 销售/客户 - 产品/项目团队: 销售为签单可能过度承诺功能(过度定制)或工期,导致执行团队无法兑现,引发客户不满。另一种情况是客户在执行中不断追加需求(超出范围),与已确认范围冲突。此类冲突需要通过合同条款和变更管理机制加以约束。

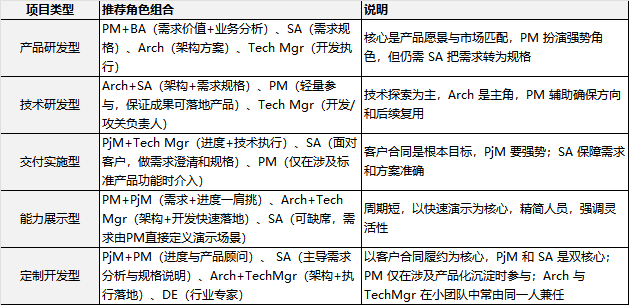

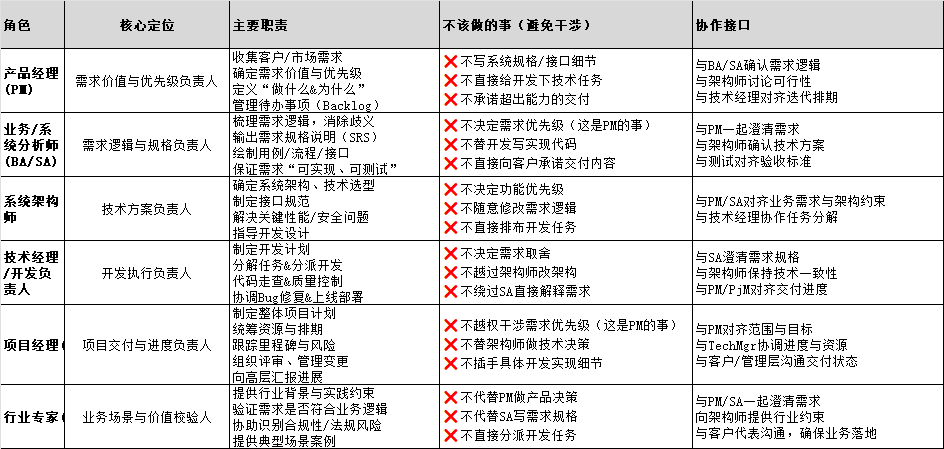

(1) 中小型团队角色职责边界

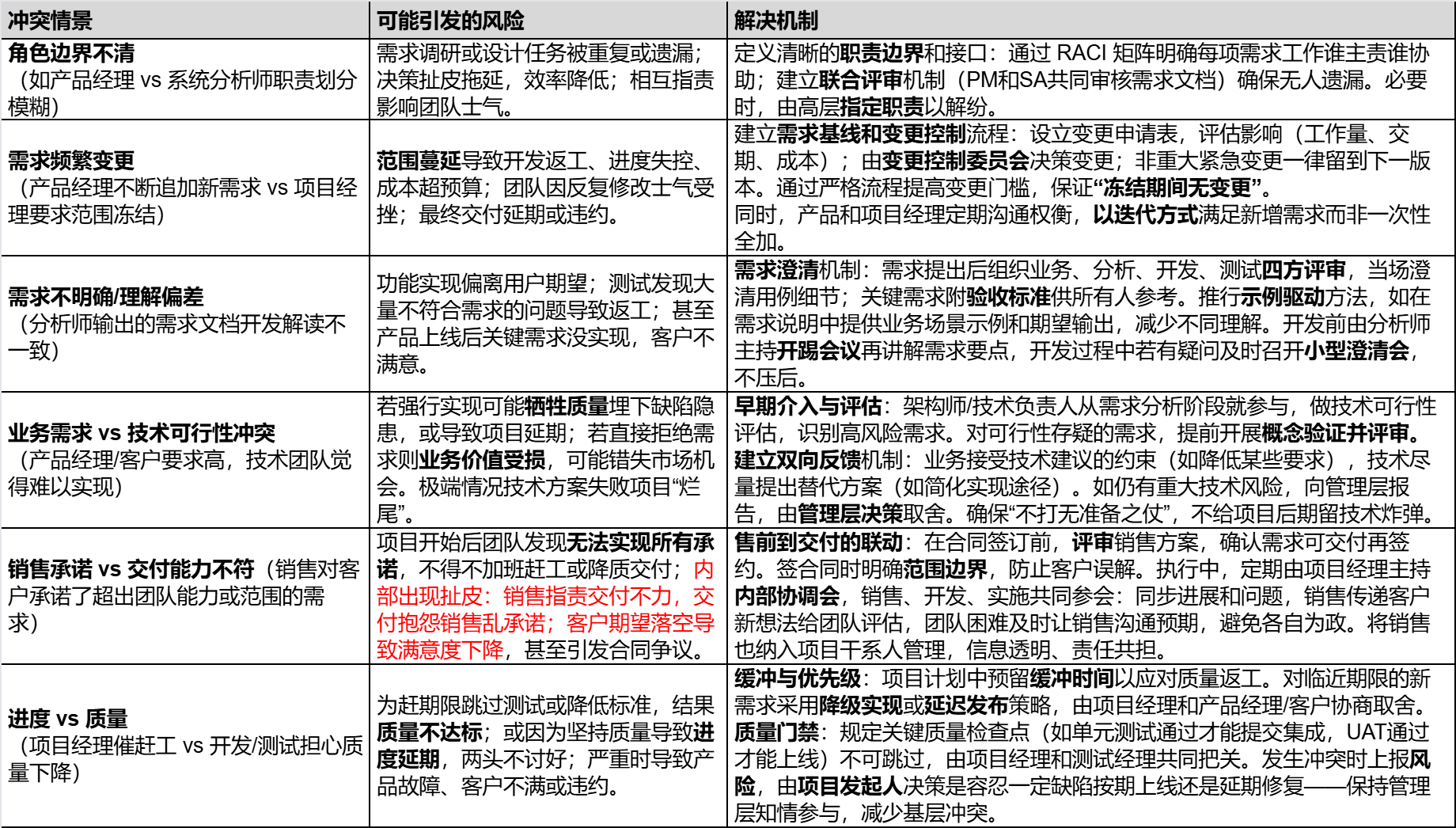

(2) 典型冲突情景清单总结

4.3 关键控制点与决策机制

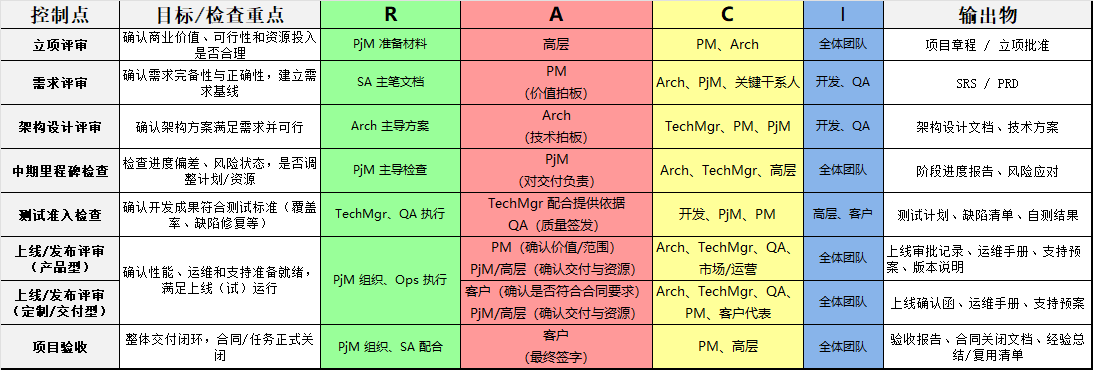

(1) 强制控制点
在项目流程中,应设置强制控制点作为质量与进度的保证。控制点通常以评审会或审批节点的形式出现,只有通过检查项目才能进入下一阶段。
- 概念/立项评审: 在项目启动/立项阶段举行,由高层或项目评审会议评估项目的商业价值、可行性和资源投入是否合理。通过则项目正式启动,未通过则需要补充商业论证或调整范围。
- 需求评审(需求评审会): 由核心干系人参加,确认需求完备性与正确性,是需求与设计的分界点。未通过则需补充调研或修正文档。
- 架构设计评审: 架构师汇报方案,技术团队与产品/业务代表参加,评估方案是否满足需求并具备可行性。通过后方可进入大规模开发。
- 中期里程碑检查: 针对重要开发里程碑(如版本或模块完成)召开,由项目经理牵头检查进度偏差与主要风险,并由管理层决定是否调整计划或追加资源。
- 测试准入检查: 确认开发成果符合测试标准,如单元测试覆盖率、核心功能自测通过、关键缺陷修复等。未达标则退回开发。
- 上线/发布评审: 正式上线前的检查,回顾 UAT 结果和缺陷状态,确认性能、运维、文档和支持准备到位。通过后方可上线。
- 项目验收: 在交付后一段时间(如试运行结束)进行,由客户和内部发起方共同确认目标达成,完成合同或任务关闭,这是交付的闭环。
控制点需要制度化写入管理办法,使其成为所有项目遵循的流程。项目经理负责组织评审,高层管理者或关键干系人应参与审批。在控制点上发现的问题,要么阻止项目进入下阶段,要么附带明确的整改措施。 通过这种机制,可以确保阶段成果质量达标,避免问题积压到后期,同时也为团队提供喘息和校准的机会,在阶段交界处及时纠偏。
(2) 职责与决策机制
为确保控制点的执行落地,需要明确不同角色的职责分工。以下示例展示了各控制点的责任主体与决策机制:

应在各项目启动时根据实际情况定制,使团队在关键节点能明确“谁做、谁拍板、谁参与、谁知情”,避免模糊地带。
五、总结
正如软件工程领域常说的那句话:“没有银弹”。任何改进都不是一蹴而就的,必须结合企业自身情况,循序渐进,才能避免副作用和改革反复。
而软件工程作为一门学科,经过几十年的发展,已经形成了一套相对成熟的理论体系和方法论,值得为企业提供方向和借鉴,避免每个团队都从零开始摸索。
对中小型团队而言,改进的关键不是推倒重来,而是结合自身情况,选定方向后逐步推进,持续改善。过程中必须把握几个原则:
- 务实落地: 先解决最突出、最影响交付的痛点问题(如需求混乱、职责不清),在现有工作中融入改进,而不是增加额外负担。
- 渐进改进: 通过阶段性措施逐步推进,短期能看到小成效,中期形成机制,长期沉淀为能力,而不是期待“一次性大改革”。
- 阶段评估: 改进是否有效,既要有定性反馈(团队感受、冲突减少、交付体验改善),也要逐步探索定量指标(缺陷率、延期次数、返工率)。定性分析可能偏主观,定量分析会增加成本并存在口径差异,因此更重要地找到适合团队自身的评估尺度,而不是一味追求“标准答案”。
- 组织承诺与文化保障: 改进需要高层认可与文化支持。流程再合理,没有管理层背书和认知突破,很难落地。风险在于不改则延期和返工重演;收益在于减少浪费、提升客户满意度、改善利润。推动方式不必大开大合,而应小步快跑、先行试点,让高层看到成效,再逐步推广。
- 知识沉淀与持续改进: 每次项目的经验都应系统性沉淀,转化为模板、规范和可复用资产,逐步形成组织的“知识资产”。这既能减少未来项目的重复错误,也能推动产品化演进,降低长期的定制成本。
另外,流程改进是一个持续过程,难以一劳永逸。即便在AI编程正快速普及的现状背景下,AI编程也不是银弹。虽然AI编程能显著提升基础设计/编码效率,但也一定程度上放大了全局质量控制上的难题。而实现团队级的AI协作反而更应该从根本上重塑组织文化和流程,才能更大程度释放人与AI协作的合力,形成可持续的竞争优势。
